요약 SUMMARY
이번 kt cloud 웨비나에서는 공공·엔터프라이즈 환경의 실제 사례를 기반으로,
고가용성(HA) 및 DR 구성 전략, 그리고 Multi-AZ 기반의 안정적인 플랫폼 운영 체계를 공유했습니다.
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/cJnZYY/dJMcadbyGLq/AAAAAAAAAAAAAAAAAAAAAFnjKFvEjGdARRVKgaWT7nySNUlsTPnOuAE1vtTOvi7M/img.png?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=xqWIUHw%2FfNRszK%2BhxOOHqmJkuFg%3D)
안녕하세요, kt cloud 마케팅커뮤니케이션팀입니다.
AI·클라우드 환경에서는 장애 대응보다 ‘중단되지 않는 구조’를 설계하는 역량이 더욱 중요해지고 있습니다.
특히 시스템이 복잡해질수록 장애 대응에 대한 실무진의 부담은 커지고, 서비스 중단에 대한 조직의 리스크 역시 높아질 수 밖에 없습니다.
kt cloud는 이러한 고민을 해결하기 위해, 지난 7월 7일 온라인 세미나를 통해 안정적인 서비스 운영을 위한 클라우드 아키텍처 방향을 소개했습니다.
아쉽게도 웨비나에 참석하지 못하신 분들을 위해, 이번 웨비나에서 공유된 중요한 정보들과 많은 관심을 받았던 Q&A 내용을 정리해보았습니다.
AI 시대, 운영 안정성의 기준이 달라지고 있다
이번 웨비나의 첫 번째 세션에서는 변화하는 환경 속에서 기존 백업 중심 운영 체계가 마주한 한계를 짚어보고, 새로운 운영 안정성의 기준에 대해 이야기를 나누었습니다.
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/HxP68/dJMcabx6f3U/AAAAAAAAAAAAAAAAAAAAAHrLvs1aXd9Yvs2cvcy-3_I6Gb0fIrFRAlJsKWwdH4mO/img.jpg?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=3XWJNt6MHK%2FQ2a7lbQLdZGWJ9nM%3D)
kt cloud 이종훈 상무는 AI 서비스 확산과 함께 시스템의 규모와 복잡성이 증가하면서, 서비스를 중단 없이 지속할 수 있는 운영 체계를 갖추는 것이 중요한 과제로 떠오르고 있다고 설명했습니다.

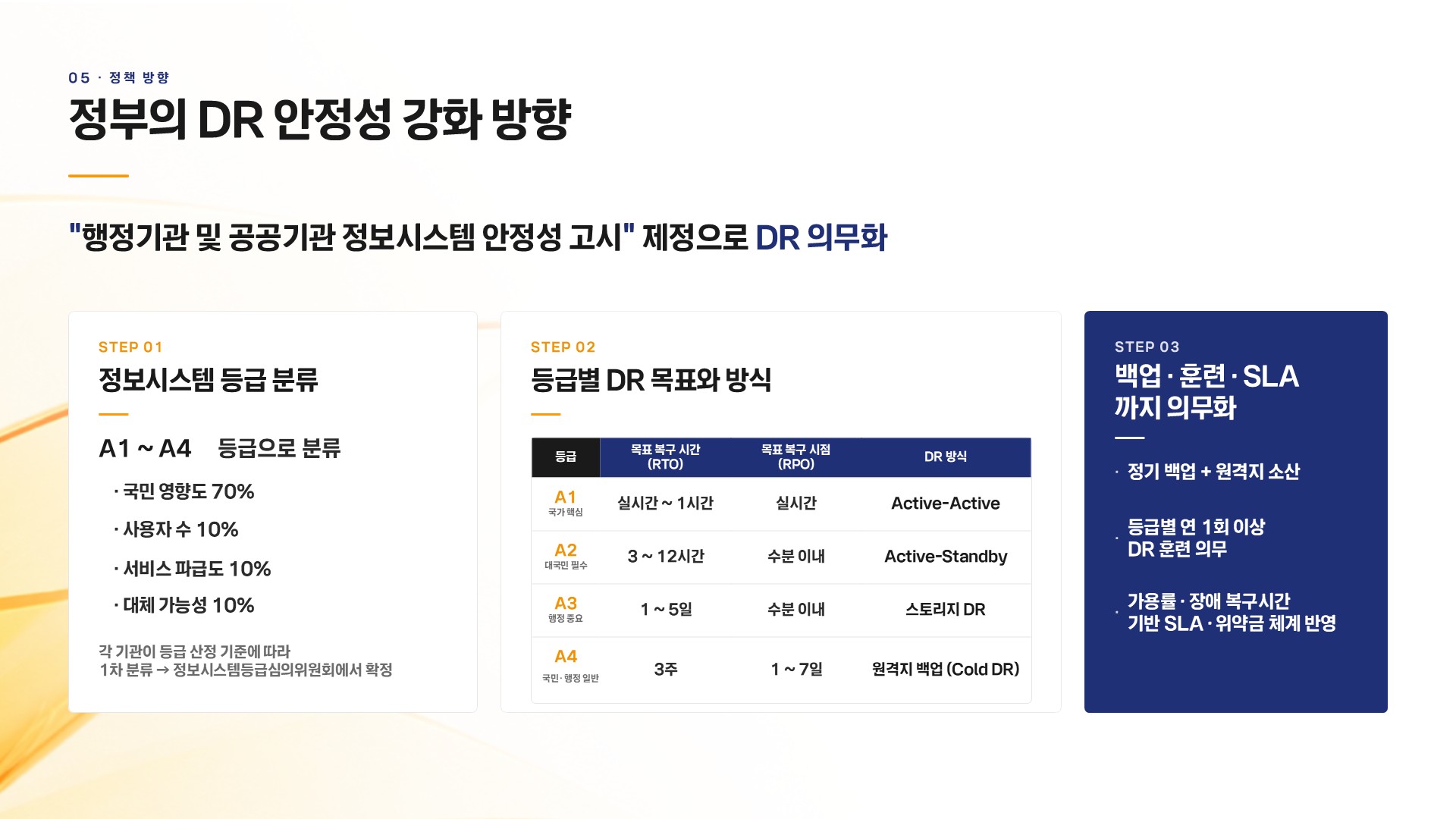

행정안전부의 DR 관련 고시 시행 등 운영 안정성에 대한 정책적 요구도 강화되면서, 기업들은 클라우드 아키텍처 단계부터 재해복구 체계를 함께 고려해야 하는 상황에 직면해 있다는 점도 강조됐습니다.
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/bz5c5v/dJMcabx6f5L/AAAAAAAAAAAAAAAAAAAAAK9WtLz4wvjBWreqkKyu4ijvw6cA4zgZfH0z4O8fHG8m/img.jpg?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=fsg%2FDbM4DFI9Ye9Y6sRvMyxNU7U%3D)
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/bLZGvB/dJMcabx6f50/AAAAAAAAAAAAAAAAAAAAADqmmViw6V7TZmkfimTEtsrPPSOLpTDDHRz5EBPcPuiw/img.jpg?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=PSt20QtWYrAbTMKFTUmZc3iwq9U%3D)

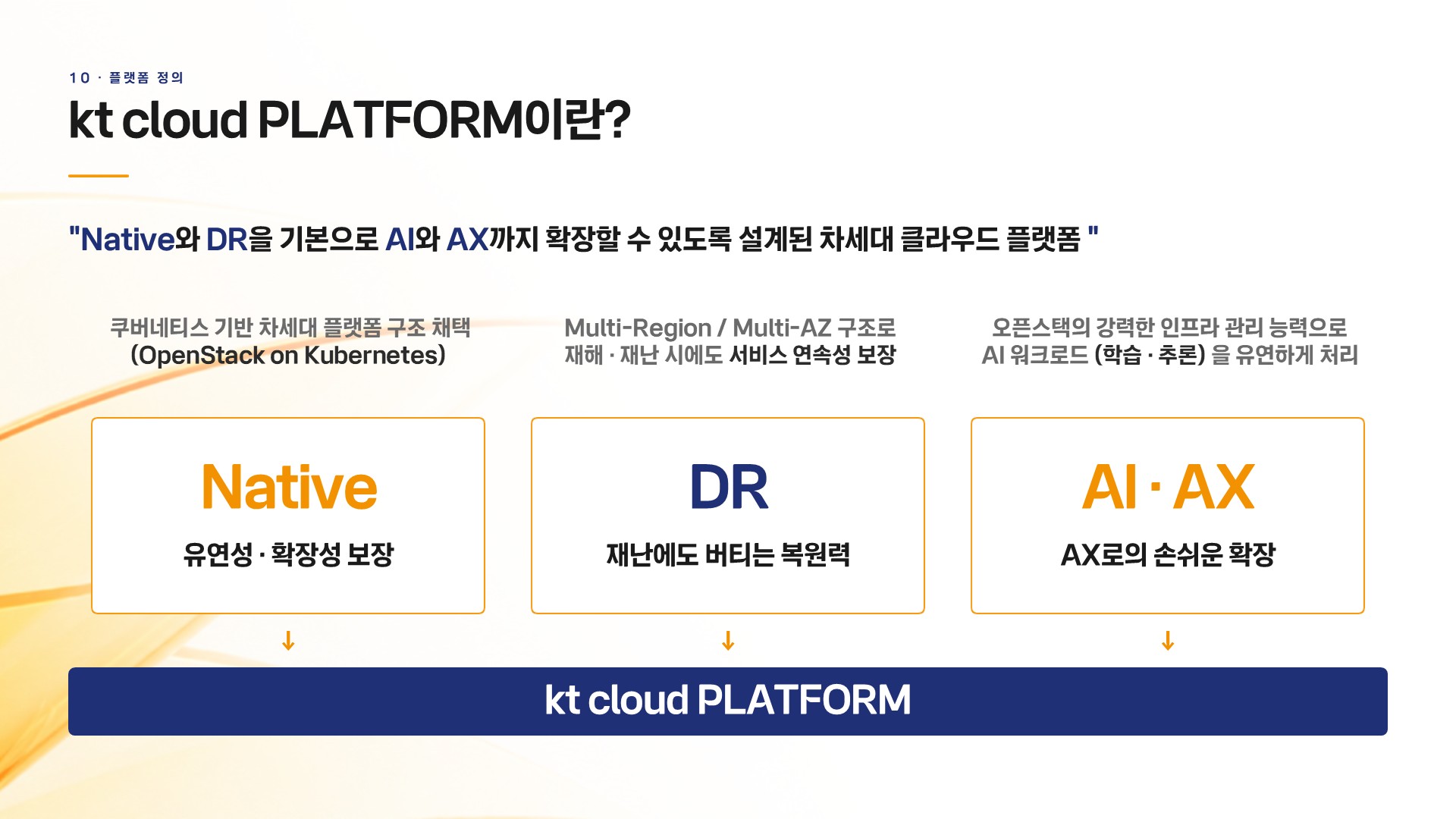

이러한 변화에 대응하기 위해 클라우드 네이티브(Cloud Native), 재해복구(DR), AI 전환(AX)을 하나의 플랫폼에서 지원하는 차세대 플랫폼, kt cloud PLATFORM을 소개했습니다.
특히 국내 CSP 최초로 Multi-AZ 기반 DR 서비스를 제공하여, 행정안전부의 DR 관련 고시에서 요구하는 재해복구 기준을 충족할 수 있는 운영 환경을 지원한다는 점을 강조했습니다.
마지막으로 이종훈 상무는 kt cloud가 안정적인 클라우드 운영 환경 구축을 시작으로 AI 전환까지 이어지는 고객의 여정을 함께 지원하며, 변화하는 IT 환경 속에서 기업이 지속 가능한 운영 체계를 구축할 수 있도록 지원하겠다는 방향성을 공유했습니다.
이번 세션은 AI 시대에 변화하는 운영 환경과 DR 트렌드를 이해하고, 앞으로 기업이 어떤 클라우드 아키텍처를 준비해야 하는지 살펴볼 수 있었던 시간이었습니다.
kt cloud PLATFORM 기반 운영 안정성 확보 방안
두 번째 세션에서는 ‘장애를 막는 것이 아니라, 견디도록 설계하는 것’이라는 메시지를 중심으로, kt cloud PLATFORM을 활용한 차세대 아키텍처의 설계와 구현 방안을 살펴봤습니다.
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/bcvUhJ/dJMcadQbHob/AAAAAAAAAAAAAAAAAAAAAHhQpygt7PDmDDghMYvIjqCWNVq0-XYB-UQiFIEEfd0m/img.jpg?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=NGMzFOXZR%2BBfzAlyR1bwTXeVlsQ%3D)

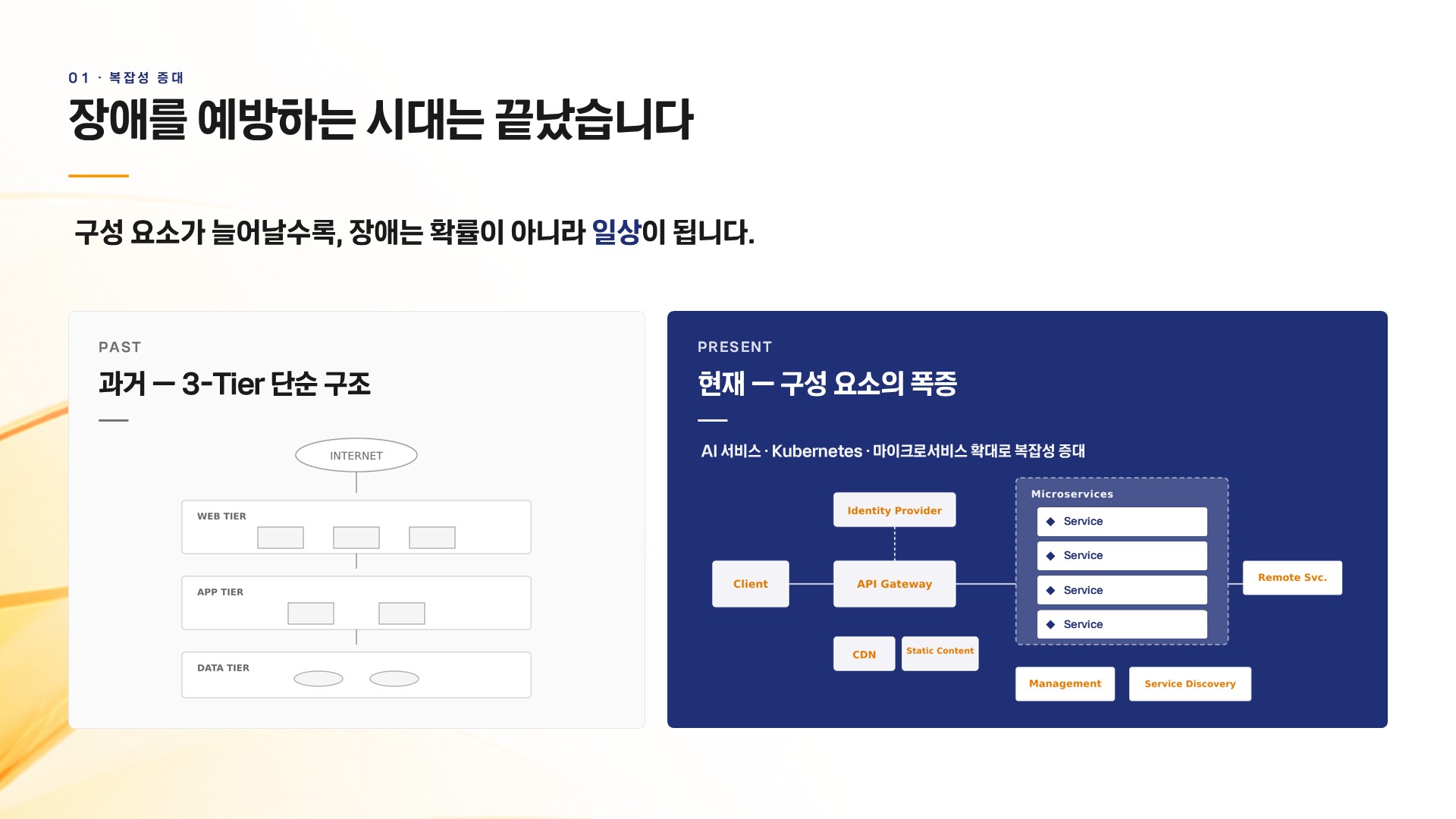

kt cloud 손춘호 상무는 최근 AI 서비스와 클라우드 네이티브 환경이 확산되면서 시스템은 더욱 복잡해지고 있으며, 글로벌 클라우드 사업자 역시 대규모 장애를 피하기 어려운 상황임을 설명했습니다. 이에 따라 운영 안정성의 핵심은 장애 자체를 완전히 예방하는 것이 아니라, 장애 발생 시 서비스 중단을 최소화할 수 있는 아키텍처를 설계하는 것이라고 강조했습니다.
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/b9YYhg/dJMcaf8jeUr/AAAAAAAAAAAAAAAAAAAAANbT8n7IpKjLpaPPgkYkwfdGQYKb9AbLZBMNJKLSv9P7/img.jpg?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=JdnTFvWEj2QwlW%2BkJNSYGO7My40%3D)

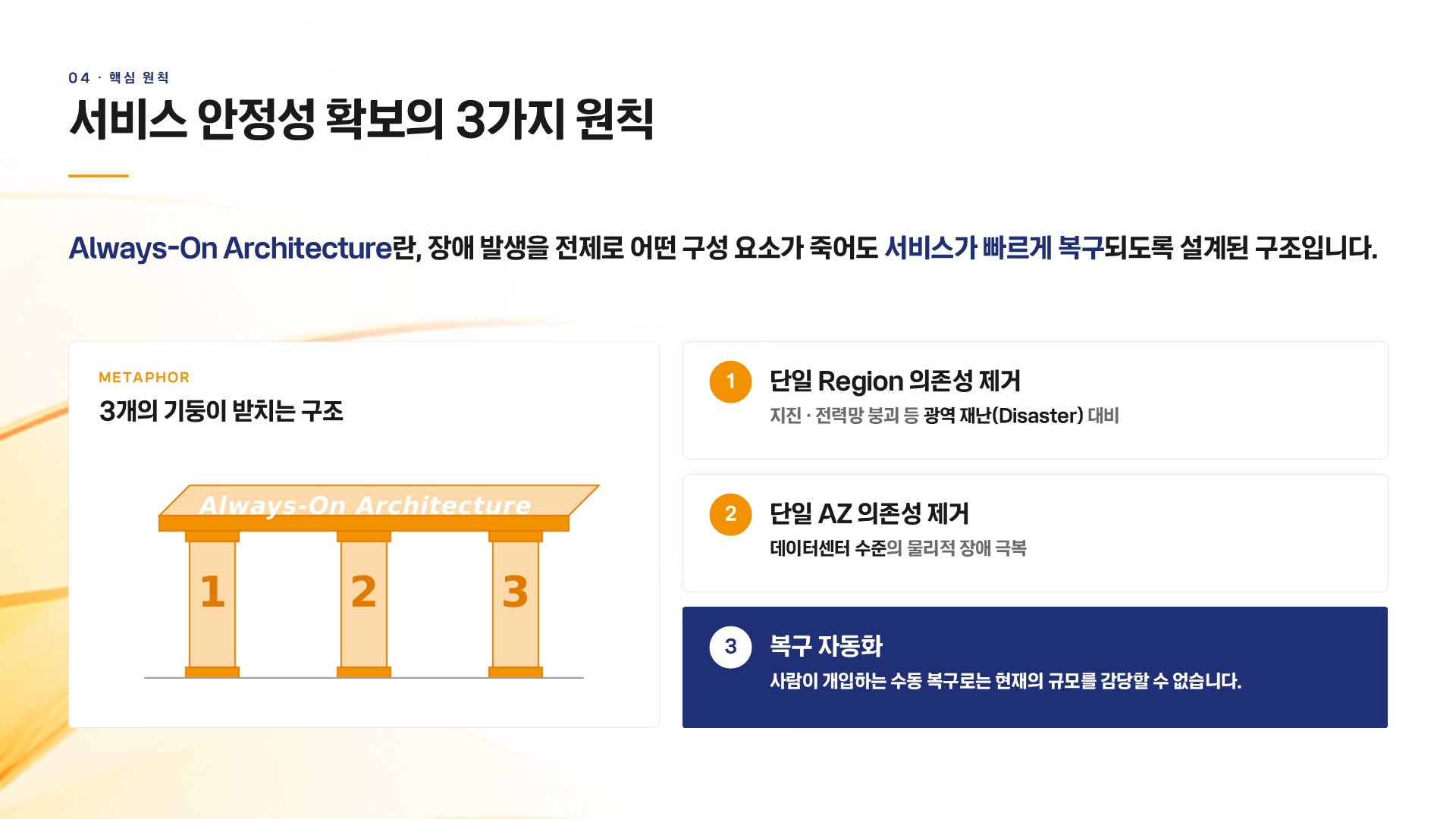

Always-On Architecture를 구현하기 위한 핵심 원칙으로는 Multi-AZ 기반 고가용성(HA), Multi-Region 기반 재해복구(DR), 그리고 자동화된 장애 전환 및 복구 체계를 제시했습니다. 또한 모든 서비스에 동일한 수준의 DR을 적용하기보다, 서비스의 중요도와 장애 영향도에 따라 적절한 수준의 아키텍처를 설계하는 것이 중요하다고 강조했습니다.
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/CAbxf/dJMcaccJs63/AAAAAAAAAAAAAAAAAAAAAIIxVRKbpmQExFRF1iXUULPuq81voKuA-6vqAe8dk1uN/img.jpg?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=Nyqfx4EVm3SFhA0eng5%2FOvsUSEU%3D)

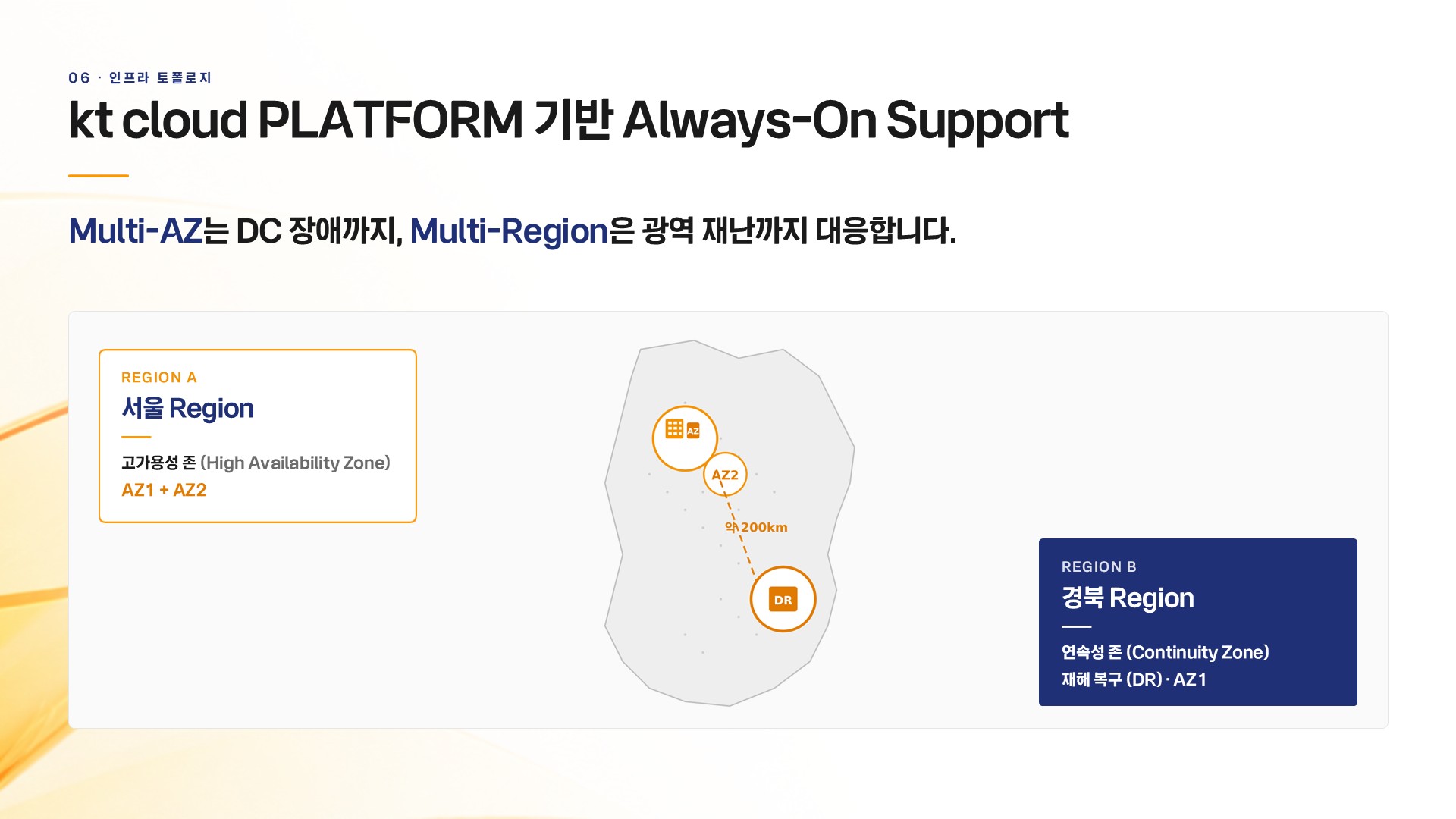

kt cloud PLATFORM이 이러한 구조를 실제 플랫폼에 어떻게 적용하고 있는지도 소개했습니다. 서울 Region의 Multi-AZ 환경과 약 200km 떨어진 경북 Region DR 센터를 활용한 이중화 구조를 비롯해, GSLB 기반 자동 트래픽 전환, 실시간 데이터 복제 및 소산 백업, 정기 DR 전환 훈련 등을 통해 장애 발생 시에도 서비스 연속성을 확보하는 운영 체계를 설명했습니다.
![[웨비나 후기] 장애를 견디는 아키텍처, 운영 안정성의 새로운 기준](https://blog.kakaocdn.net/dna/EXO4o/dJMcaccJs95/AAAAAAAAAAAAAAAAAAAAAL-riN6VWYEMY5AcrtfeomSvnF_HaTcEMUzPu5EKWwbG/img.jpg?credential=yqXZFxpELC7KVnFOS48ylbz2pIh7yKj8&expires=1793458799&allow_ip=&allow_referer=&signature=JSeSIKuChhwqq9Xsb9Tapa3wM9Y%3D)

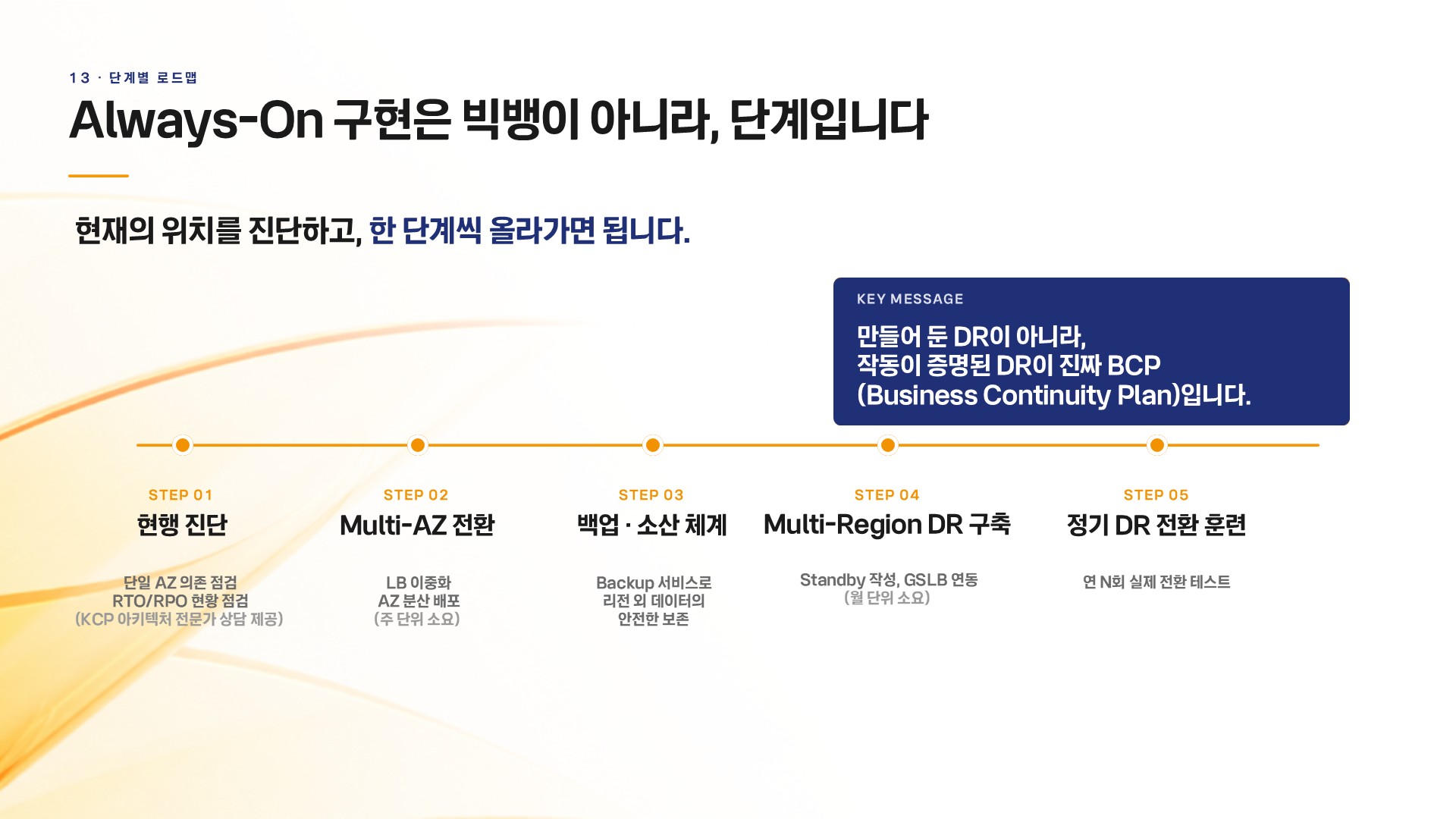

마지막으로 운영 안정성은 특정 솔루션 하나로 해결되는 문제가 아니라 아키텍처 전반의 설계와 운영 방식에서 결정된다는 점을 강조하며, 서비스 중요도에 맞춰 단계적으로 Multi-AZ와 Multi-Region 환경을 구축해 나가는 접근 방안을 제안했습니다.
이번 세션은 운영 안정성을 단순한 장애 대응이 아닌 서비스 연속성을 위한 아키텍처 전략의 관점에서 이해하고, 기업 환경에 맞는 Always-On Architecture를 어떻게 설계할 수 있는지 살펴볼 수 있었던 시간이었습니다.
