[인사이트] 발전소에서 서버 랙까지, AI 시대 데이터센터 전력의 대장정

Tech Story/Data Center & Security

[인사이트] 발전소에서 서버 랙까지, AI 시대 데이터센터 전력의 대장정



kt cloud DC동부운용팀 이민재 님



요약 SUMMARY

이 글에서는 AI 데이터센터의 전력 수요 증가를 배경으로
발전·송배전 구조, 계통 접속 제약, 전력 부족 원인과 데이터센터의 대응 방안을 다룹니다.
계통 인프라·입지 분산·On-site 전원·수요반응·전력 효율 개선이 AI 시대 데이터센터 설계에 갖는 의미를 정리합니다.

#AI데이터센터 #전력인프라 #전력계통 #송배전 #계통접속

AI 시대의 진짜 병목은 GPU가 아니라 '전기'입니다

몇 년 전만 해도 데이터센터 신축의 관건은 부지와 건축비, 서버 조달이었습니다. 지금은 다릅니다. 사업의 성패를 가르는 첫 질문은 언제나 이것입니다.

"그래서, 거기 전기 들어옵니까?"

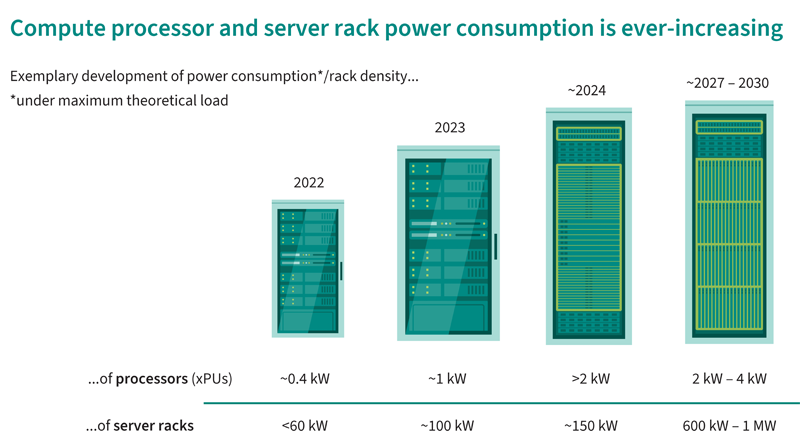

랙당 전력밀도는 과거 2~5kW에서 40~100kW를 넘어섰고 차세대 AI 랙은 단일 랙 1MW급을 바라봅니다. 캠퍼스 단위로는 기가와트(GW)급 사업이 어색하지 않은 시대입니다.



문제는 GPU는 돈을 주면 살 수 있지만 전기는 돈만으로 살 수 없다는 데 있습니다. 발전소 건설에 수년, 송전선로와 변전소 신설에도 부지 확보와 주민 수용성까지 더해 수년이 걸립니다. 반도체 세대 교체 주기보다 전력 인프라의 리드타임이 훨씬 긴 것이죠. 이 상황을 이해하려면 먼저 전기가 어디서 어떻게 오는지부터 알아야 합니다.

[인사이트] 발전소에서 서버 랙까지, AI 시대 데이터센터 전력의 대장정
< 랙당 전력 밀도 ~2030 > www.powersystemsdesign.com


Ch 01. 발전 및 송배전이란: 전기의 대장정

전기는 '저장되지 않는 상품'입니다

전력 계통을 이해하는 출발점은 하나의 명제입니다. 전기는 대규모로 저장할 수 없어 생산량과 소비량이 매 순간 정확히 같아야 한다는 것입니다.



서버를 한 대 더 켜는 순간, 어딘가의 발전기는 출력을 그만큼 올려야 합니다. 균형이 깨지면 계통 주파수(60Hz)가 흔들리고, 이를 견디지 못한 발전기들이 보호 동작으로 연쇄 탈락하면 광역 정전(Blackout)으로 이어집니다.



2025년 4월 이베리아반도 전역이 수십 초 만에 정전된 사례가 대표적입니다. 계통 운영이란 60Hz라는 팽팽한 줄 위에서 24시간 균형을 잡는 일입니다.

전기가 서버 랙에 도달하기까지

발전소에서 약 20kV로 생산된 전력은 승압변압기를 통해 765/345/154kV로 높여 장거리 송전됩니다.



이후 변전소에서 22.9kV로 낮춰 수용가에 공급하며, 대형 데이터센터는 154kV로 직접 수전하기도 합니다.



데이터센터 내부에서는 이를 380/220V로 변환한 뒤 UPS → PDU/버스웨이 → 랙 PSU를 거쳐 최종적으로 GPU에 공급합니다.

왜 그렇게 높은 전압으로 보낼까요?

송전 손실은 P(loss) = I²R 로 결정되며, 핵심은 전류가 제곱으로 작용한다는 점입니다. 전압을 2배로 올리면 전류는 절반, 손실은 1/4로 줄어듭니다. 765kV 초고압 송전탑이 위압적인 크기와 이격거리를 감수하며 존재하는 이유입니다. 덕분에 우리나라 송배전 손실률은 약 3.5% 수준으로 세계적으로도 우수한 편입니다.



다만 이는 전국 평균치입니다. 동해안이나 호남의 전력을 200~300km 떨어진 수도권까지 밀어 넣으면 계통 병목과 선로 발열로 국소 손실은 훨씬 커집니다. '지역 분산'이 균형발전 구호가 아니라 공학적 요구인 이유입니다.

계통에도 정원(定員)이 있습니다

실무에서 '계통 여유가 없다'는 말은 대개 다음 중 하나입니다.

  • 선로 열용량 한계: 허용 온도를 넘으면 케이블 이도(처짐)가 커져 안전 이격거리를 침범합니다.
  • 변전소 뱅크 용량 포화: 주변압기 용량이 이미 꽉 찬 경우입니다.
  • N-1 신뢰도 기준 위반: 인접 선로 1회선이 정지해도 나머지가 부하를 감당해야 합니다. 평상시 여유가 있어 보여도 조류(Power Flow) 재분배로 다른 선로가 과부하되면 접속 불가입니다.
  • 고장전류 초과: 계통이 촘촘해질수록 단락 시 고장전류가 커져 기존 차단기의 차단 용량을 넘어섭니다.

[인사이트] 발전소에서 서버 랙까지, AI 시대 데이터센터 전력의 대장정

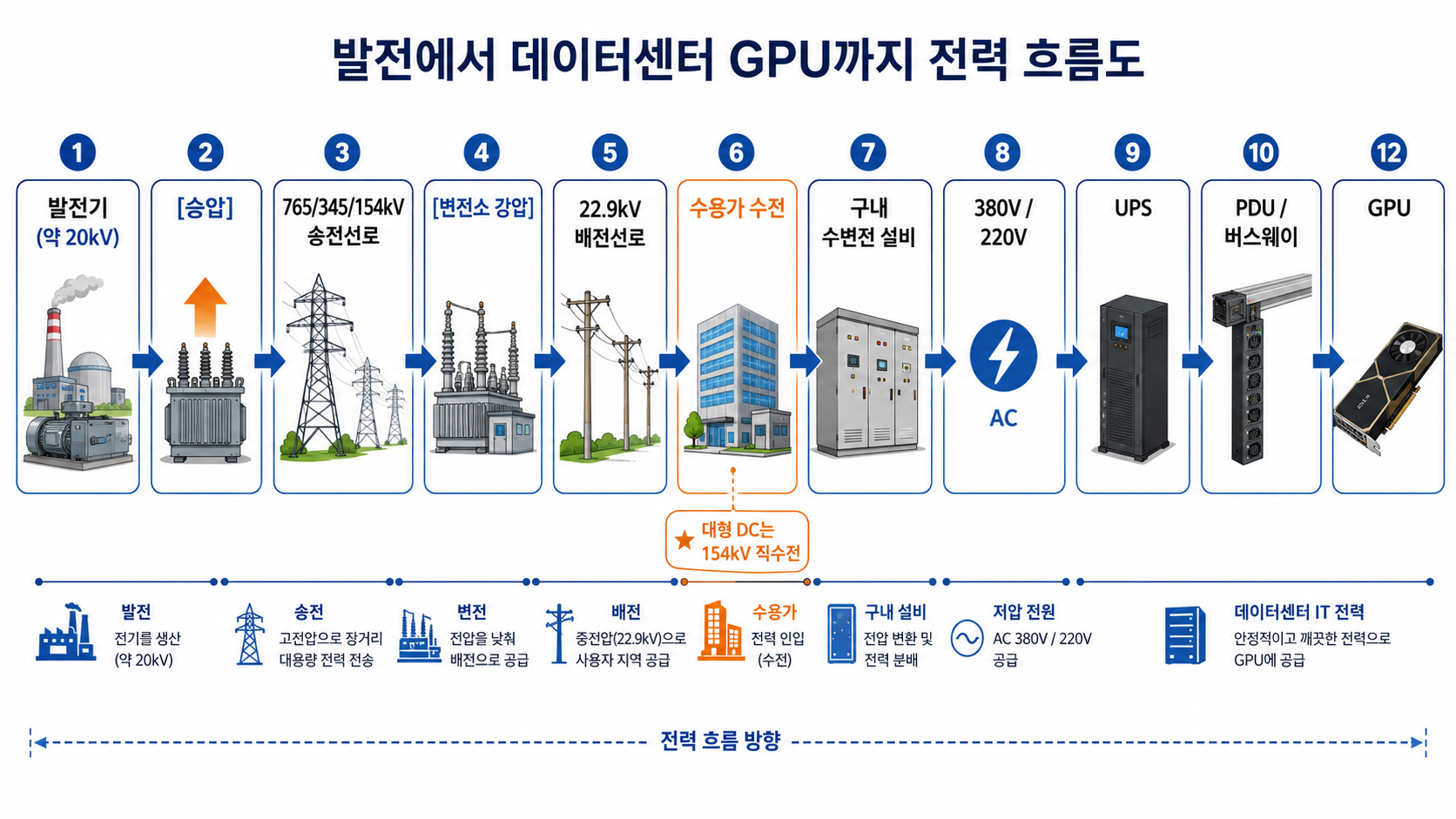

< 발전~데이터센터 전력 흐름도 > Image: AI-Generated Content


Ch 02. 발전소와 한전의 역할: 만드는 자, 나르는 자, 파는 자

흔한 오해와 달리 국내 전력산업은 한전이 전부 다 하는 구조가 아닙니다. 2001년 구조개편 이후 발전 / 계통운영·시장 / 송배전·판매가 분리되어 있습니다.

① 발전 부문 — 전기를 '만드는' 곳

한국수력원자력, 발전 5사(남동·중부·서부·남부·동서), 민간 발전사와 신재생 사업자가 담당합니다. 원자력·석탄은 출력 변동이 느려 24시간 도는 기저부하(Base Load)를, LNG 복합화력은 기동·정지가 빨라 피크부하(Peak Load)를 맡습니다. 재생에너지는 연료비가 없지만 간헐성(Intermittency) 때문에 그 만큼의 백업 설비와 유연성 자원을 요구합니다.

② 전력거래소(KPX) — 계통을 '지휘하는' 곳

실시간으로 수요를 예측하고 급전지시를 내려 60Hz를 유지하는 계통운영기관(ISO)이자, 경제급전 순서와 계통한계가격(SMP)을 결정하는 시장운영기관입니다.

③ 한국전력공사 — 전기를 '나르고 파는' 곳

발전사로부터 전력을 사들여 자신이 소유·운영하는 송배전망으로 최종 소비자에게 공급합니다. 데이터센터 사업자가 실제로 마주 앉는 상대입니다.

※ 데이터센터가 전기를 받기까지의 절차

  1. 전기사용예정통지 / 사전 협의 — 한전에 미리 통지하고 해당 지역 계통 여유에 대한 기술검토를 받습니다. 사실상 이 단계에서 사업의 성패가 갈립니다.
  2. 에너지사용계획 협의 — 일정 규모 이상 시설의 의무 절차로, 최근 전력계통 평가가 강화되고 있습니다.
  3. 전기사용신청 및 공급방안 확정 — 수전 전압(22.9kV / 154kV), 인입 경로, 예비전력 방식을 확정합니다.
  4. 시설부담금 납부 — 계통 보강 비용의 일부를 부담합니다. 신규 변전소나 송전선로가 필요하면 금액과 기간이 급격히 늘어납니다.
  5. 수전설비 설계·시공 → 사용전검사 → 수전 — 전기안전공사 검사를 통과해야 비로소 전기가 들어옵니다.

[인사이트] 발전소에서 서버 랙까지, AI 시대 데이터센터 전력의 대장정

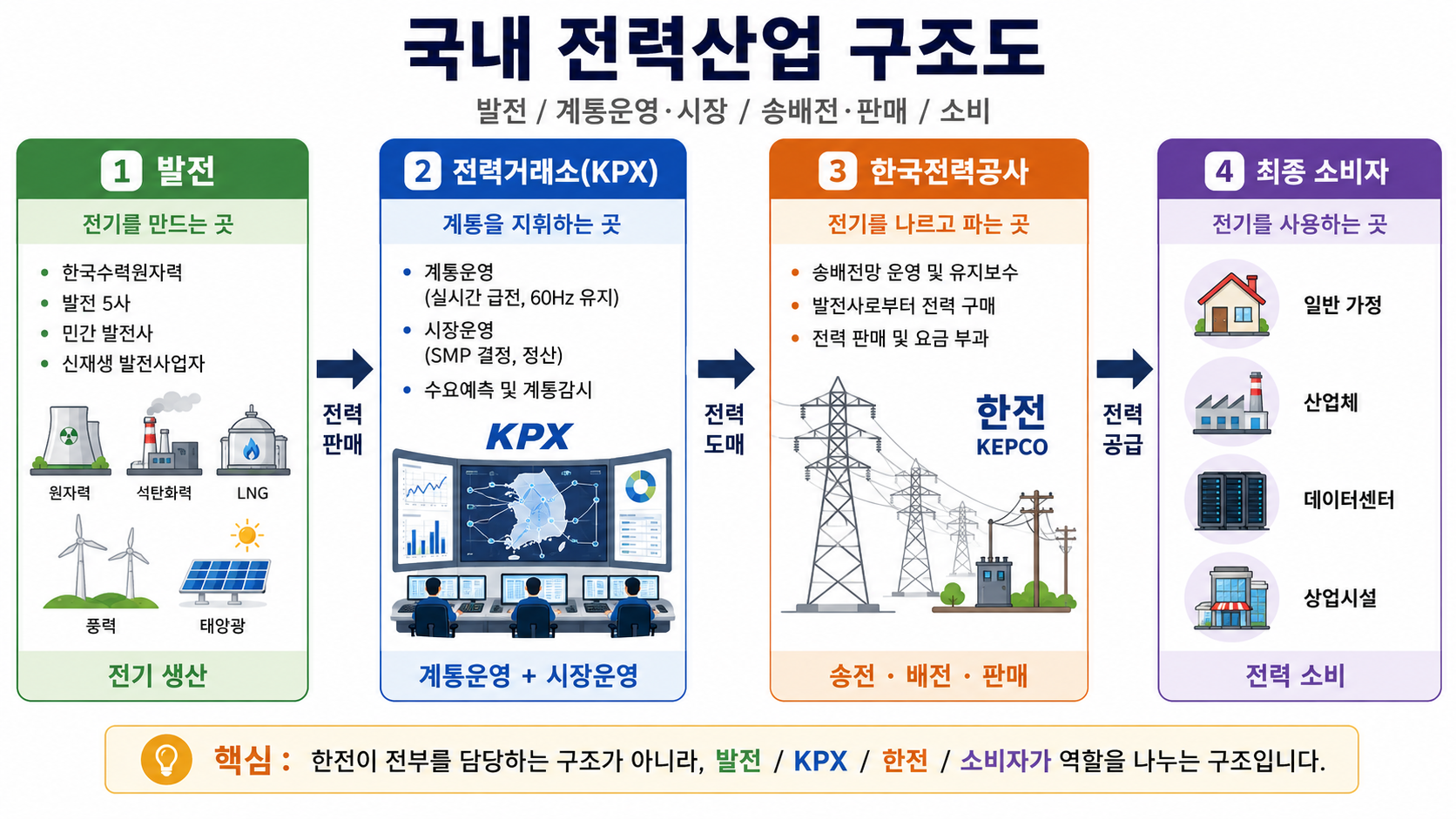

< 국내 전력산업 구조도 > Image: AI-Generated Content


Ch 03. 데이터센터 전력 부족 사태: 계통은 이미 '만석'입니다

숫자가 말해주는 현실

최근 집계에 따르면 접수된 데이터센터 전기사용 신청 가운데 3분의 2가 수도권에 몰렸지만, 계통 접속 가능 판정을 받은 사업은 전체의 2% 남짓에 불과했습니다. 서울의 전력자립률은 12% 수준으로, 생산은 동해안과 호남에서 소비는 수도권에서 일어나는 구조가 고착화되며 장거리 송전 용량이 포화에 가까워진 탓입니다.

공급 측면의 그림자

제11차 전력수급기본계획에서는 2030년대 초반부터 설비 부족이 나타나고 2038년경 그 폭이 10GW대까지 확대될 수 있다는 전망이 제시된 바 있습니다. 여기에 정부가 목표로 내건 2035년 18.4GW급 AI 데이터센터가 더해지면, 국내 전체 발전설비 용량의 10% 안팎에 달하는 추가 수요가 생기는 셈입니다.

AI 부하는 '얌전한 부하'가 아닙니다

전통적인 데이터센터는 계통 입장에서 24시간 일정한 기저부하, 즉 가장 착한 고객이었습니다. AI 학습 클러스터는 다릅니다. 수천 장의 GPU가 동기화되어 연산하는 특성상 작업 시작·종료·체크포인트 구간에서 수백 MW 규모의 부하가 초 단위로 출렁입니다. 이는 계통 주파수와 전압 품질을 흔들고, 구내에서도 UPS·발전기 정정값과 고조파 관리에 새로운 부담을 줍니다. 이제 데이터센터는 계통에 얹혀 있는 부하가 아니라 계통 안정도에 영향을 주는 주체입니다.

[인사이트] 발전소에서 서버 랙까지, AI 시대 데이터센터 전력의 대장정

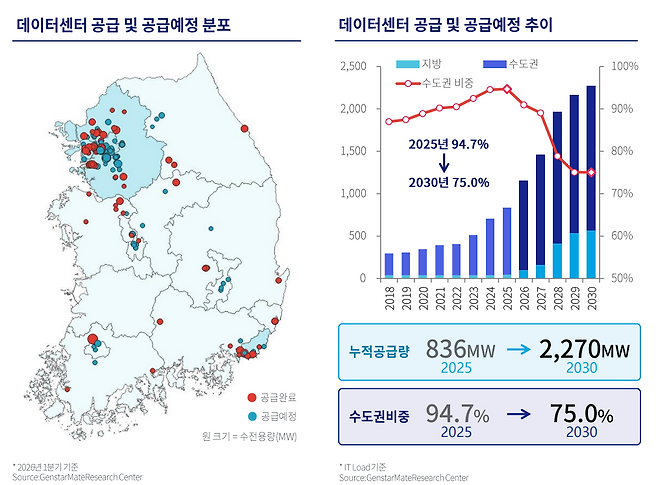

< 국내 상업용 데이터센터 공급 현황 > 젠스타메이트 '코리아 데이터센터 마켓 리포트


Ch 04. 해결책과 미래 데이터센터

① 입지 분산과 가격 신호: "전기 있는 곳으로 가라"

가장 근본적인 해법은 수요를 전기가 남는 곳으로 옮기는 것입니다. 정부는 울산·동해·세종·충청권을 중심으로 대규모 AIDC 클러스터 배치를 추진 중이며, 여기에 지역별 차등 전기요금제가 실질적 가격 신호로 작동할지가 관건입니다. 발전 밀집 지역은 싸게, 포화된 수도권은 비싸게 매기는 구조인데 세부 시행 방안을 두고 진통이 이어지고 있습니다.

② 계통 인프라 확충: 도로를 넓히는 정공법

송전선로와 변전소 건설은 여전히 근본 대책입니다. 동해안에서 수도권으로 대용량 전력을 실어 나르는 HVDC(초고압 직류송전) 백본이 대표적으로, 직류는 표피효과와 리액턴스 손실이 없어 장거리 수송에 유리합니다. 다만 이조차 부지 확보와 주민 수용성이라는 벽 앞에서 수년을 요구합니다.

③ On-site 전원: 계통을 기다리지 않는 선택

접속이 늦어지는 만큼 자체 전원 확보 능력이 곧 입지 경쟁력이 되고 있습니다. LNG 열병합(CHP)과 연료전지는 비교적 빠르게 구축 가능하고 폐열까지 활용할 수 있으며, SMR(소형모듈원자로)은 무탄소 기저전원으로 주목받지만 상용화까지 시간이 필요합니다.

④ 데이터센터를 '유연성 자원'으로: 발상의 전환

가장 흥미로운 변화는 데이터센터를 계통의 부담이 아닌 자산으로 바꾸는 접근입니다.

  • 수요반응(DR): 피크 시간대에 부하를 줄여주고 정산금을 받거나 접속 우선권을 확보합니다.
  • ESS 기반 부하 평활화: 급변하는 AI 부하를 배터리가 흡수해 계통에는 완만한 곡선으로 보여줍니다.
  • 워크로드 시프팅: 학습 작업을 전기가 싸고 여유 있는 시간대·지역으로 옮깁니다. "전기를 데이터센터로 보내는 대신, 연산을 전기가 있는 곳으로 보내는" 발상입니다.

이런 시설을 Grid-Interactive Data Center, 즉 계통과 대화하는 데이터센터라고 부릅니다.

⑤ 설비 효율 혁신: 받은 전기를 덜 버리기

밖에서 더 못 받는다면, 안에서 덜 버리면 됩니다.

  • 800VDC 전력 아키텍처: 기존에는 수전 AC를 변압·정류·변환·강압하는 3~4단계에서 상당한 전력이 열로 사라졌습니다. 엔비디아가 주도하는 800VDC 구조는 AC를 한 번에 800V 직류로 바꿔 랙까지 직접 전달해 변환 단계와 구리 사용량, 발열을 함께 줄입니다. 랙당 MW급 확장을 염두에 둔 방향입니다.
  • 액체냉각(D2C·액침냉각): 냉방 전력을 줄이면 같은 수전용량으로 더 많은 IT 부하를 담을 수 있습니다. PUE 개선은 곧 추가 수전 없이 얻는 여유 전력입니다.
  • 폐열 회수: 버려지던 서버 열을 지역난방 등에 공급해 총효율을 높이는 시도도 늘고 있습니다.

[인사이트] 발전소에서 서버 랙까지, AI 시대 데이터센터 전력의 대장정
< 온 사이트 발전 및 소형모듈원전(SMR)을 이용한 미래 데이터센터 > Image: AI-Generated Content


마치며


우리는 그동안 수전반 이후의 세계에 집중해 왔습니다. 변압기 용량을 계산하고, UPS 이중화를 검토하고, 케이블 굵기를 선정하고, 접지 저항을 측정하는 일 말입니다. 모두 여전히 중요합니다. 그러나 AI 시대에 접어들며 인프라 엔지니어의 시야는 수전점 바깥, 계통의 영역까지 확장되어야 하는 상황이 되었습니다. 아무리 완벽한 수변전 설비를 설계해도 그 앞단 변전소에 여유가 없다면 도면은 실현되지 않습니다. 계통 접속 가능 여부가 곧 사업의 가능 여부가 되는 시대이기 때문입니다.



전기는 눈에 보이지 않지만 그 뒤에는 발전소의 터빈과 수백 km의 송전탑, 매 순간 60Hz를 지켜내는 계통 운영이 있습니다. 우리가 랙 앞에서 마주하는 한 가닥의 전력 케이블은 국가 전체 인프라의 가장 마지막 한 뼘인 셈입니다. AI가 만들어낼 미래는 결국 전력망 위에서 구현되며, 그 접점에 서 있는 것이 데이터센터 엔지니어의 자리입니다.



kt cloud 클라우드 플랫폼 서비스 바로가기 배너

자주 묻는 질문 FAQ

Q 송전(Transmission)이랑 배전(Distribution), 그냥 같은 말 아닌가요?
A 송전(Transmission): 발전소의 전기를 154kV·345kV·765kV로 승압해 수백 km를 실어 나르는 8차선 고속도로입니다. 위험을 무릅쓰고 전압을 높이는 이유는 하나, 같은 전력(P=VI)을 보낼 때 전압을 올리면 전류가 줄고 손실은 전류의 제곱(I²R)에 비례해 급감하기 때문입니다.

배전(Distribution): 변전소에서 22.9kV로 낮춘 전기를 수용가 코앞까지 배달하는 동네 골목길입니다.

관련 / 출처 REFERENCES

🔗
  • 산업통상자원부 / 기후에너지환경부: 전력수급기본계획, 데이터센터 지역분산 정책
  • 한국전력공사(KEPCO): 전기공급약관, 전기사용예정통지·기술검토 절차, 시설부담금 기준
  • 전력거래소(KPX): 전력시장운영규칙, 계통운영 및 전력수급 현황
  • 분산에너지 활성화 특별법: 전력계통영향평가 및 지역별 차등요금의 법적 근거
  • 한전 경영연구원 / 한국전기연구원(KERI): 데이터센터 계통접속 및 On-site 전원 보고서
↗
